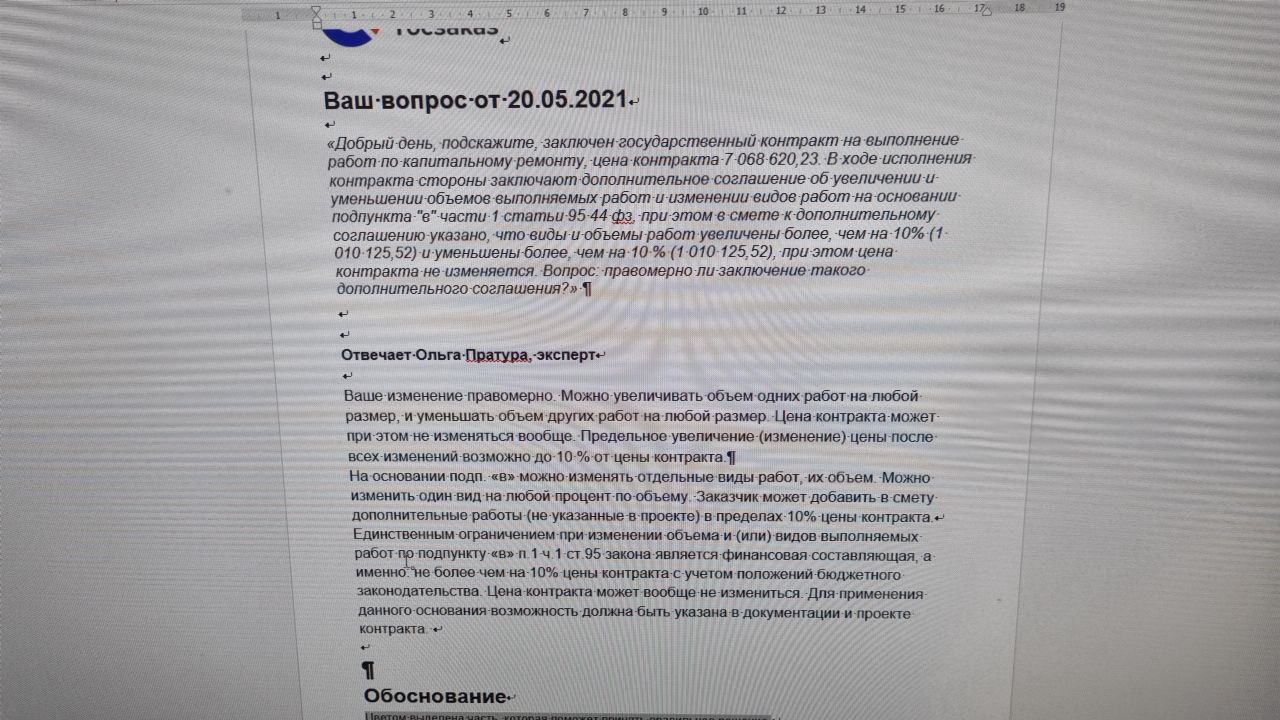

Тоже интересно. Я так понимаю, единой практики нет. Можно ориентироваться на пункт 12 Обзора, утв. Президиумом ВС РФ 28.06.2017, который увязывает увеличение объема работ с угрозой годности и прочности результата выполняемой работы. То есть такое увеличение не должно быть произвольным. Иначе это новая закупка. Также нужно учитывать, что изменения в смете в части изменения видов работ и замены материалов, когда затрагиваются конструктивные и другие характеристики безопасности объекта капитального строительства, потребует проведения повторной государственной экспертизы проектной документации, ранее получившей положительное заключение государственной экспертизы.
